我国单机容量最大的高原山地风电项目进入投产关键期
发布时间:2026年05月28日 20:22:44  来源: 云南网

  云南网讯(记者 赵岗)近日,我国单机容量最大的高原山地风电项目——中国大唐云南公司巨龙梁风电场扩建项目,正式全面进入投产前关键冲刺阶段,标志着我国高原山地风电项目建设取得新突破。

  目前,该项目设备安装攻坚、核心设备精准调试、并网前期筹备等各项工作并行推进、有序落地,为项目顺利并网投产筑牢坚实保障。

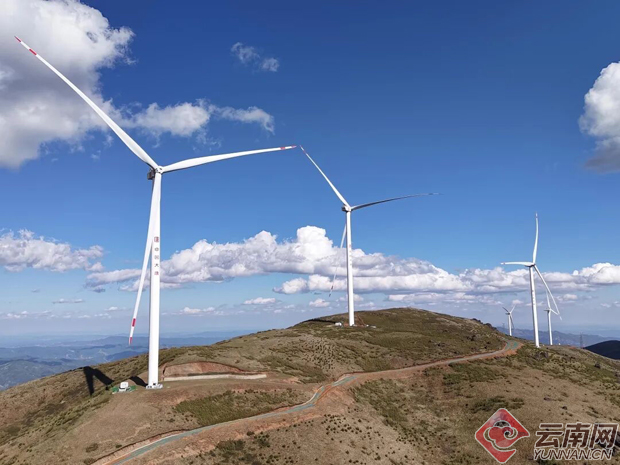

  项目位于云南省昆明市寻甸回族彝族自治县,场址平均海拔3239米,是典型的高原山地风电工程,区域地形错综复杂、气候变幻无常,整体施工建设条件极为严苛。

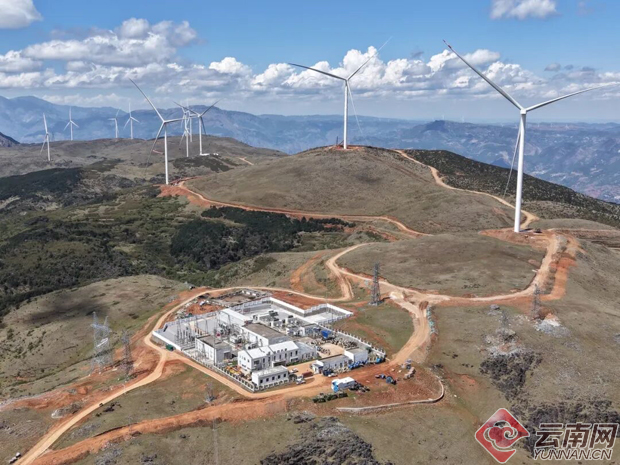

  项目总装机容量158.22兆瓦,规划配置3台8.34兆瓦、12台11.1兆瓦大容量风电机组,同步配套新建一条总长约40.271千米的220千伏送出线路,可有效保障项目清洁风电稳定输送、高效外送。受特殊高原山地地理环境制约,项目在施工组织、设备吊装、工程推进等各方面的建设难度,均远超常规风电项目。

  项目投用的11.1兆瓦风电机组,是该机型在国内高原山地场景的首次规模化落地应用。相较于传统风电机组,该机型塔筒、机舱、叶片等核心部件尺寸更大、吨位更重,其中传动链及部分塔筒段重量超105吨。大型设备需途经50余公里盘山公路进场运输,沿线山梁交错、弯道密集、通行空间狭小,复杂路况为设备运输、精准吊装作业带来极大挑战。

  同时,项目区域年均风速超9米/秒,风速波动频繁、极端天气频发,有效施工窗口期极度有限,进一步加剧了工程建设难度。

  针对高原低温环境、山地施工受限、有效工期紧张等多重建设难题,该项目建设团队锚定并网投产核心目标,科学统筹施工部署,细化施工方案、倒排工期节点、挂图作战推进。全体建设人员坚守一线岗位,精准把控设备安装、电气系统调试、并网质量验收等关键工序,各岗位高效联动、协同攻坚,成功破解多项高原山地风电施工技术难题。目前,该项目首批机组并网筹备工作已进入收官攻坚阶段,整体建设进度平稳有序,各项建设指标可控达标。

  项目全面建成投产后,将进一步补强区域绿色电力供给能力,助力区域能源结构绿色低碳转型升级。据测算,该项目年均上网电量可达4.62亿千瓦时,每年可节约标准煤约14万吨,减少二氧化碳排放量约38万吨,兼具优质的经济效益与显著的生态社会效益,为地方绿色能源产业发展、“双碳”目标落地注入强劲动能。

责任编辑:董明强
关注云南发布
关注云南网微信
关注云南网微博
新闻爆料热线:0871-64160447 64156165 投稿邮箱:ynwbjzx@163.com
云南网简介 |  服务合作 |  广告报价 |  联系方式 |  中央厨房 |  网站声明
滇ICP备08000875号 互联网新闻信息服务许可证编号:53120170002 信息网络传播视听节目许可证号:2511600
互联网出版许可证:新出网证(滇)字 04号
广播电视节目制作经营许可证号:(云)字第00093号
增值电信业务经营许可证编号:滇B2-20090008 ® yunnan.cn All Rights Reserved since 2003.08
未经云南网书面特别授权,请勿转载或建立镜像,违者依法必究
24小时网站违法和不良信息举报电话:0871-64166935;举报邮箱: jubao@yunnan.cn
