云南网讯(记者 段芃 通讯员 杨稷源)近日,云南省重点能源项目——富民抽水蓄能电站传来建设捷报,地下厂房岩壁吊车梁顺利完成开挖施工,为地下厂房后续工序推进、电站按期建设投产打牢坚实基础。

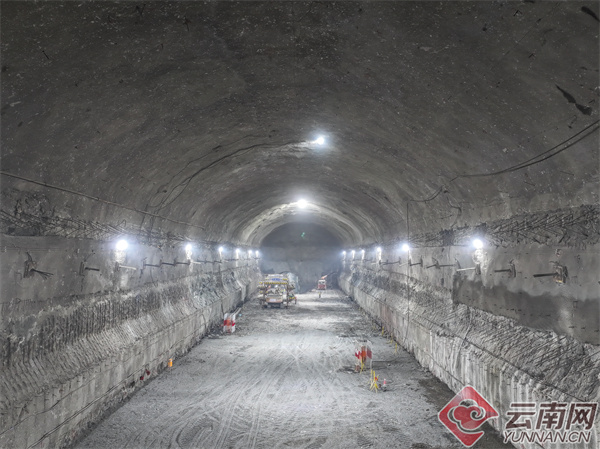

厂房全景(岩锚梁)
富民抽水蓄能电站是云南省首个核准开工建设的抽水蓄能电站,总装机规模140万千瓦,为一等大(1)型能源工程。岩壁吊车梁作为地下厂房的“脊梁”,承担发电机组安装、检修大件设备吊装的核心承载任务,超挖控制、围岩松动圈控制等施工标准严苛,施工质量直接关系电站建设到运营全周期安全稳定。
项目地下厂房三大硐室周边共发育172条断层,围岩以熔结火山角砾岩、致密状玄武岩为主,岩体硬度高,但节理发育、岩体完整性较差。本次开挖的岩壁吊车梁总长145.6米,施工区段穿越4条Ⅲ级断层,地质条件复杂,爆破施工难度大。加之地下厂房作业空间封闭狭窄,开挖、支护、接地等多道工序交叉开展,现场施工干扰多,给精细化施工带来不小挑战。

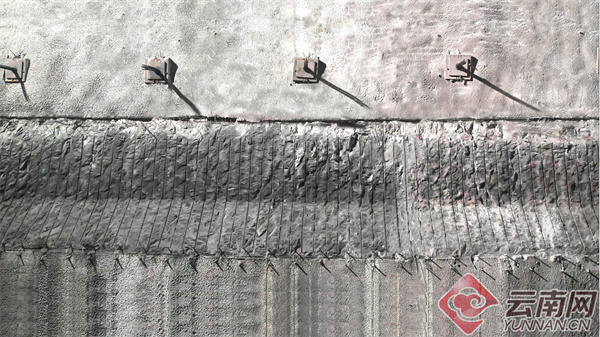

岩台成型效果正面
面对复杂地质与多重施工难题,项目建设团队成立岩壁吊车梁攻坚小组,党员骨干扎根施工现场,创新采用“三区六序网格化”开挖工艺,落实分层分区开挖思路,科学排布施工工序,最大限度降低爆破扰动对原生岩体的破坏。针对多队伍交叉作业情况,建立统一协调管控机制,压实各方责任,严格规范爆破警戒、人员撤离流程,落实作业票管理制度,结合现场开挖揭露的地质变化动态调整施工参数。
为保障施工质量,项目常态化开展专项技术培训交底,把设计要求、质量管控标准传递到每一位一线作业人员。严格执行样架搭设、复测校核、验收确认全流程管理,聚焦开孔点位、钻孔倾角、孔深三大关键指标,推行“一孔一管控”,钻孔完成后逐孔实测核验孔位、孔深与倾角。针对断层裂隙、局部岩体破碎等突发地质状况,通过前期工艺试验、施工过程动态纠偏,减少钻孔偏差造成的成型缺陷,保障岩台成型质量。
此次开挖施工完成后,岩壁吊车梁成形轮廓顺直,炮孔排布均匀整齐,残孔率达到规范标准,整体施工质量优良,实现“平整、规整、稳定”的精品施工效果。

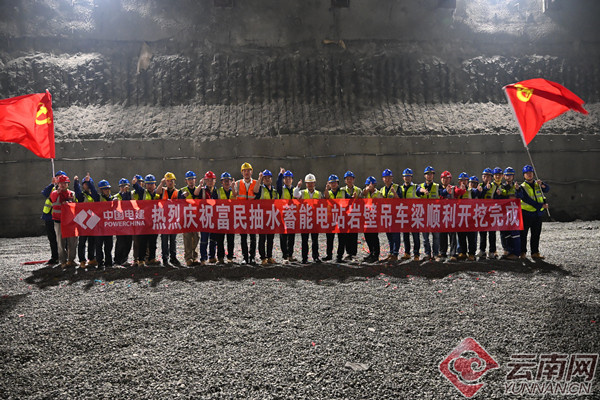

合影照片
擎起地下厂房的“脊梁”,筑牢云岭抽蓄的根基。下一步,建设团队将朝着岩壁吊车梁“零缺陷”目标推进,迅速转入锚杆注装与混凝土浇筑工序,严控梁体变形与轨道安装精度,确保“雕刻级”岩面与“毫米级”轨道精准对接,为桥机投运及机组大件吊装筑牢坚实基础。作为云南绿色能源建设的重要载体,富民抽水蓄能电站项目正以高标准精工建造,助力全省绿色能源产业高质量发展。
