曲靖宣威:攻坚破难保供电 民生福祉暖人心
发布时间:2026年05月08日 20:54:41  来源: 云南网

  近日,随着南方电网云南曲靖供电局35千伏宝山变电站顺利恢复供电、平稳投运,曲靖市宣威片区35千伏倘塘、兴龙、杨柳等7座长期无法实现合环转供电的变电站,全部完成相序调整并成功投运。这项历时一年的攻坚任务圆满收官,彻底破解了困扰当地多年的供电瓶颈,为区域电力稳定供应筑牢坚实屏障。

  此次攻坚工程由曲靖供电局统筹部署、牵头推进,宣威供电局、变电运行、变电修试等多支专业队伍协同作战、密切配合,凝心聚力啃下“硬骨头”。工程实施期间,施工队伍累计完成7座变电站、19条线路的相序调整与优化作业。工程投运后,宣威片区1903个中压用户在设备检修、线路倒电等场景下,停电影响将大幅缩减,真正实现“少停电、用好电”的民生期盼;同时,片区10千伏线路合环转供电率从74.8%跃升至100%,区域供电可靠性、稳定性得到质的提升,为群众生产生活、企业复工复产提供稳定电力支撑。

  在此次攻坚任务中,35千伏宝山变电站因其联络线路密集、设备工况复杂,成为整个工程的“硬骨头”。此前,由于部分设备相序不一致,该变电站及周边关联线路始终无法实现合环转供,每逢设备检修、线路维护,只能采取全线路停电的方式开展作业,不仅影响群众正常生产生活用电,也给企业生产经营带来不便,成为制约区域供电质量提升的关键堵点。

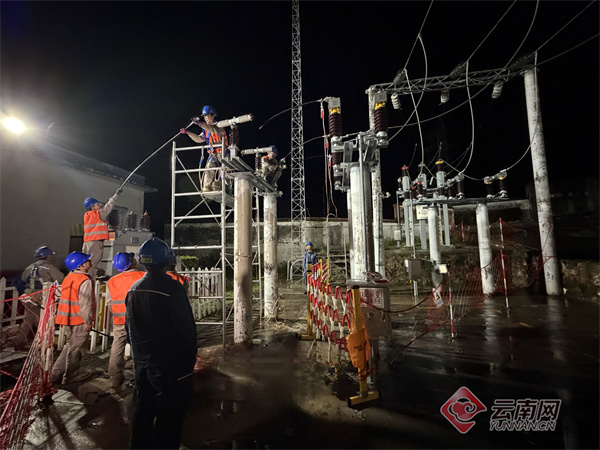

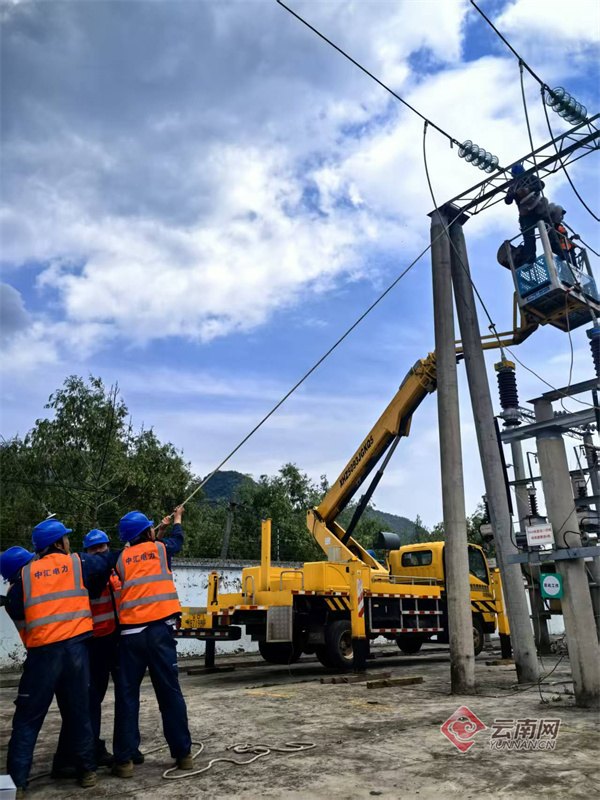

  为确保工程安全、高效、有序推进,变电修试所提前谋划、精准施策,组织技术骨干,多轮次现场勘查,反复打磨施工方案,把负荷转供、应急处置等措施细化到每一个环节。施工期间,作业人员抢抓线路改造窗口期,同步推进主变相序调整与线路改造,特意选择夜间负荷低谷时段悄然“动手术”,把停电影响降到最低。现场,工作人员严格依标调整、校验,技术人员全程旁站监督,一项项关键数据反复核对,确保万无一失,用责任与担当守护万家灯火。

  灯火长明,是最温暖的承诺。此次7座变电站调整投运的全面完成,不仅提升了群众的电力获得感,也为企业生产经营提供了更稳定的动力支撑。曲靖供电局变电修试所用扎实的脚步,把供电可靠性的提升写在了每一基杆塔、每一条线路上,为地方经济社会发展注入了更加稳定、可靠的电力保障。

  云南网通讯员 甄佳田 念红丽

责任编辑:李亭亭
关注云南发布
关注云南网微信
关注云南网微博
新闻爆料热线:0871-64160447 64156165 投稿邮箱:ynwbjzx@163.com
云南网简介 |  服务合作 |  广告报价 |  联系方式 |  中央厨房 |  网站声明
滇ICP备08000875号 互联网新闻信息服务许可证编号:53120170002 信息网络传播视听节目许可证号:2511600
互联网出版许可证:新出网证(滇)字 04号
广播电视节目制作经营许可证号:(云)字第00093号
增值电信业务经营许可证编号:滇B2-20090008 ® yunnan.cn All Rights Reserved since 2003.08
未经云南网书面特别授权,请勿转载或建立镜像,违者依法必究
24小时网站违法和不良信息举报电话:0871-64166935;举报邮箱: jubao@yunnan.cn
