纳古光伏电站。王毅 摄
打火机打不着,米饭煮不熟,连走路都像背着40斤的沙袋——在云南迪庆德钦县,平均海拔超过4800米、最高海拔超5240米的华能纳古光伏电站一期项目,于2024年12月24日正式并网发电。这里比珠峰大本营还高出40多米,氧气含量比平原少四成,紫外线强度却翻了一倍,冬季最低气温逼近零下25摄氏度。就是在这样“连呼吸都要用力”的生命禁区,一群华能建设者硬是在雪山之巅插满了近20万块光伏板,创下了世界海拔最高光伏项目的纪录。

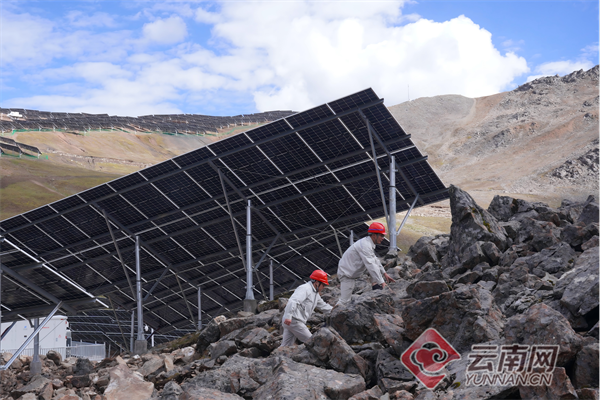

工作人员在纳古光伏电站运维
项目初期,高原反应成为首要挑战。乌弄龙·里底电厂党建部主任冯鲲回忆:“刚上来时,头疼欲裂,整夜难以入眠。”许多当地招募的工人也出现严重不适,部分人员因胸闷、乏力等症状不得不退出,极端时单日离场人数近百。为稳定队伍,电厂党员服务队在5000米作业面设立“流动哨”,实时监测天气与野生动物动向,并为施工人员输送氧气、鼓舞士气。
比高反更棘手的,是脚下的“硬骨头”。纳古项目32个光伏阵列区中,有8个方阵坐落在冰川运动留下的冰碛砾石堆上——石块从拳头大到小轿车大,棱角分明、间隙漏气,常规钻孔打桩根本没法下手。
建设团队想出了“精卫填海”的法子:先用液压破碎锤把大石头敲碎成石渣,填平缝隙,再用压路机整平,最后浇筑条形基础。而在另一边的沼泽区,淤泥深达4至10米,桩机一用力就往下陷。经过反复试验,他们采取了“挖沟排水+钢护筒成孔+埋深2米浇筑”的组合拳,硬是在烂泥里扎下了根。

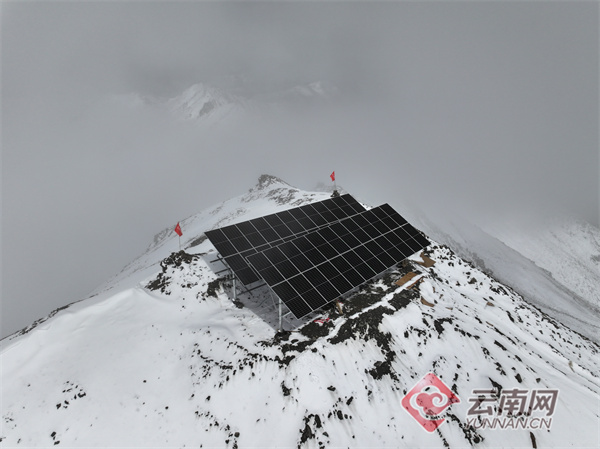

通过科技创新,纳古光伏电站光伏板不会被积雪覆盖
同样“没有现成答案”的,还有长达9个月的积雪期。每年10月到次年6月,场区几乎被白雪盖得严严实实,最厚处能没过膝盖。为了不让积雪“吃掉”发电量,建设团队联手西安热工院,给光伏板穿上了一件“冲锋衣”——在板面覆盖一层纳米硅基超滑薄膜。这件“衣服”既不影响透光,又能让积雪提前半小时滑落,发电量提升约2.2%。配合双面双玻组件,正面吸收高海拔强光,背面“吃”进雪地反射光,融雪余热还能加速板面积雪脱落。
项目推进中,人文关怀亦不曾缺席。项目所在的拖龙小组,是方圆30公里内唯一的村落,仅有17户藏族人家,青壮年多外出谋生,村里只剩老人守着火塘。项目部不仅租用村民房屋办公住宿,还为村民装电灯、修缮淋浴设施,逢年过节送慰问品。一位藏族老奶奶见项目部副经理陈圣锦久咳不愈,每日坚持送上藏药“蜂蜜贝母”,终助其康复。电厂工作人员感慨:“村民从称呼‘老板’,到现在见面亲切唤作‘兄弟’,这份情谊比发电量更珍贵。”

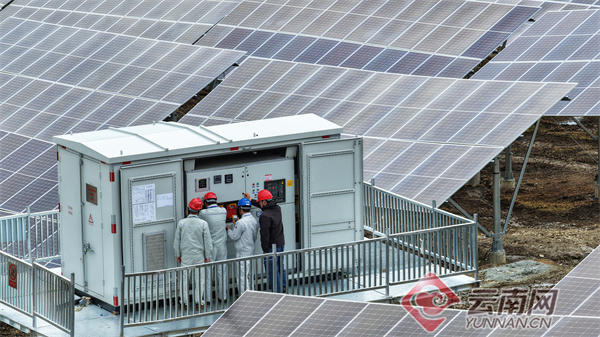

工作人员在纳古光伏电站检查设备
自2024年6月开工至年底并网,纳古光伏一期的每一步都凝聚着艰辛与智慧。如今,纳古光伏一期每年可发出1.58亿千瓦时清洁电力,满足约5.2万户家庭一年的用电量,每年减排二氧化碳约12.4万吨。正如冯鲲所言:“海拔越高,离太阳越近。但真正让这里发光的,不是阳光,而是一群不怕苦、不服输的人。”
云报集团全媒体报道组 王永刚 吴沛钊 黄立康 王毅 通讯员 冯鲲 杨睿霖
