“零缺陷”!500千伏圭山变电站主变扩建工程竣工投产
发布时间:2025年07月10日 20:07:07  来源: 云南网

  7月2日凌晨2时28分,随着南方电网云南昆明供电局500千伏圭山变电站1号主变500千伏侧5042断路器成功合闸,标志着500千伏圭山变电站主变扩建工程全面竣工投产。

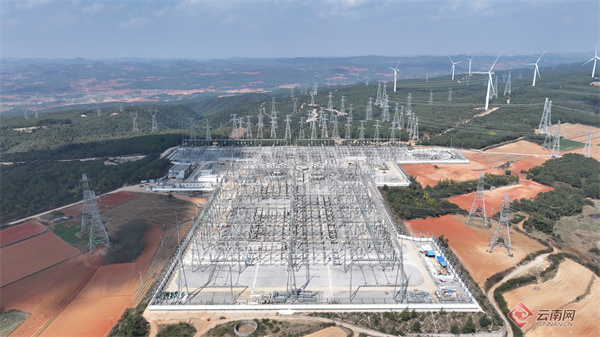

南方电网云南昆明供电局500千伏圭山变电站俯瞰 卢显仑 摄

  生产一吨铝,需耗费13000度电。云南宏合新型材料有限公司新增低碳铝项目(一期)是云南省2022—2024年度省级重大项目和“重中之重”项目,年产193万吨,最大用电负荷可达1640兆瓦,为保障低碳铝项目的稳定供电,500千伏圭山变扩建工程项目应运而生。

南方电网云南昆明供电局变电运行一所工作人员对新建主变开展测温工作 字宁宇 摄

  作为云南电网公司重点项目工程之一,该项目建设面临电网风险大、雨雾天气频繁、现场作业点多面广等多重挑战。在云南电网公司统筹下,昆明供电局与建设分公司通力配合,开展“三险联动”管控,严格落实大型复杂现场“电网、设备、作业风险协同管控”工作要求,建立“双审核、双到位、双监督”的“三双”管控机制,在近8个月持续攻坚过程中,保障了现场1万余项倒闸操作、上百张工作票均安全、有序开展,500千伏主变压器及GIB设备等关键主设备均验收合格,试验及投产一次通过,实现500千伏圭山变主变扩建工程“零缺陷”投产。

南方电网云南昆明供电局500千伏圭山变电站新投主变 卢显仑 摄

  随着主变压器带电后的“嗡嗡轻语”,源源不断的电能从变电站输送至云南绿色低碳示范产业园内,为云南省低碳铝“绿电”项目提供强大能源支撑,以充足电力赋能低碳铝产业发展。

  云南网记者 张雁群 通讯员 何幸然 邓庆 胡磊 赵锦琳

责任编辑:沐贞
关注云南发布
关注云南网微信
关注云南网微博
新闻爆料热线:0871-64160447 64156165 投稿邮箱:ynwbjzx@163.com
云南网简介 |  服务合作 |  广告报价 |  联系方式 |  中央厨房 |  网站声明
滇ICP备08000875号 互联网新闻信息服务许可证编号:53120170002 信息网络传播视听节目许可证号:2511600
互联网出版许可证:新出网证(滇)字 04号
广播电视节目制作经营许可证号:(云)字第00093号
增值电信业务经营许可证编号:滇B2-20090008 ® yunnan.cn All Rights Reserved since 2003.08
未经云南网书面特别授权,请勿转载或建立镜像,违者依法必究
24小时网站违法和不良信息举报电话:0871-64166935;举报邮箱: jubao@yunnan.cn
